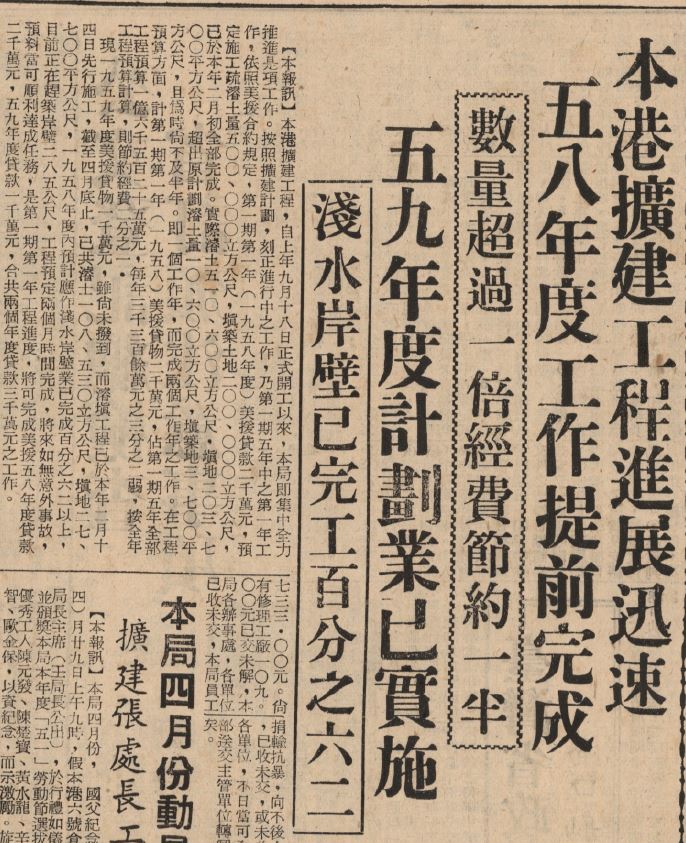

本港擴建工程進展迅速,五八年度工作提前完成,五九年度計劃業已實施

高雄港擴建工程,自1958年(民國47年)9月18日正式開工以來,高雄港務局即全力推進該項工作,而該年度所預估的工作量也提前完成,1959年(民國48年)度的工作業已展開。

按照擴建計畫,現正進行之工作,乃第1期5年中之第1年工作,依照美援合約規定,第1期第1年(1958年度)美援貸款2千萬元,預定施工疏濬土量50萬立方公尺,填築土地20萬立方公尺,已於本年1959年月2月初全部完成。實際濬土51萬600立方公尺,填地20萬3千700平方公尺,超出原計畫濬土量1萬600立方公尺,填築地3千700平方公尺,且為時尚不及半年。即一個工作年,完成兩個工作年之工作。在工程預算方面,計第1期第1年美援貸款2千萬元,佔第1期5年全部工程預算1億6千525萬元,每年3千3百餘萬元之2/3弱,按全年工程預算計,則節約經費1/2。1959年度美援貸款1千萬元,雖尚未撥到,而濬填工程已於月14日先行施工,截至4月底止,已共濬土10萬8千530立方公尺,填地2萬7千700平方公尺。
