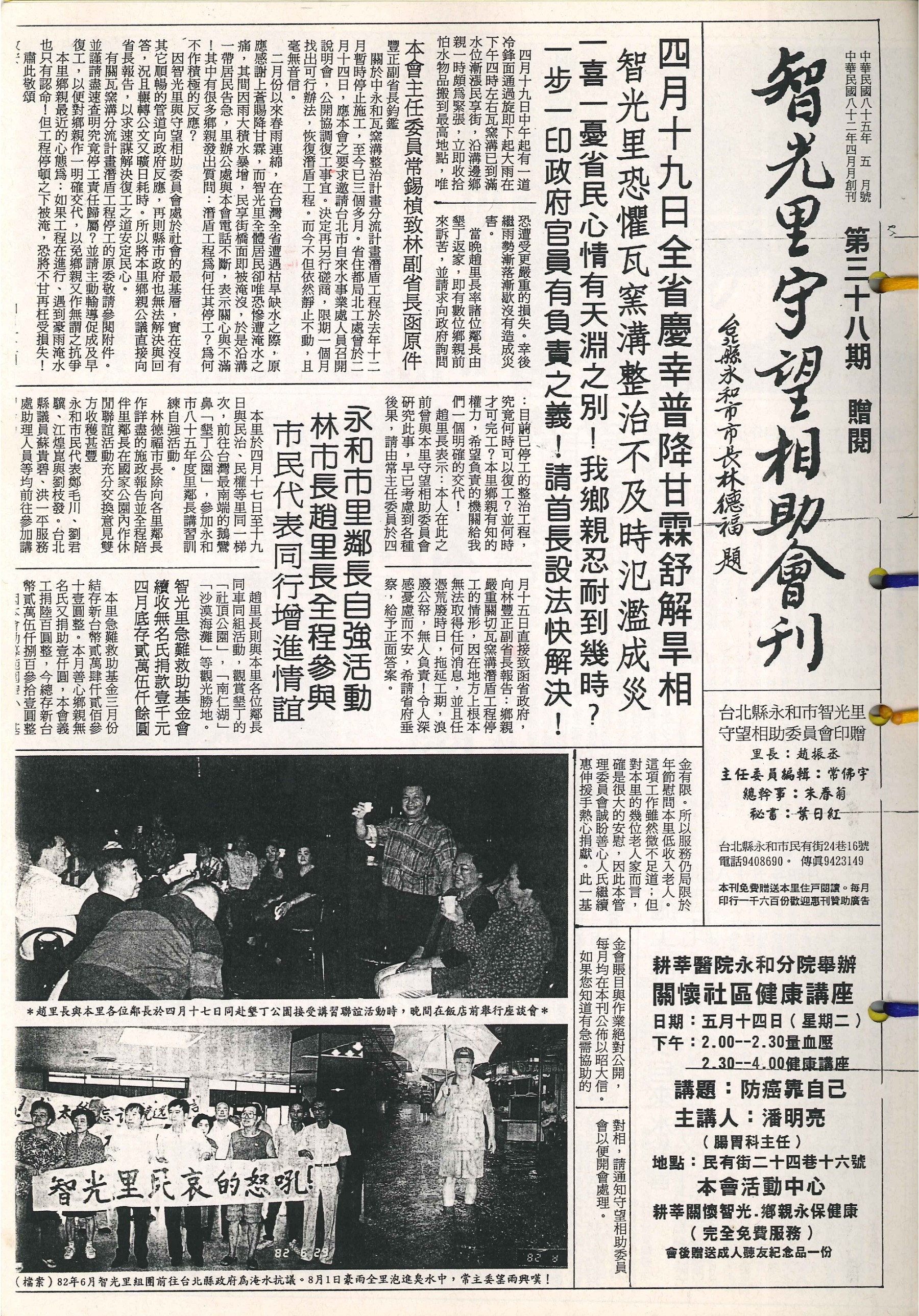

根據《智光里守望相助會刊》民國85年3月號刊載,瓦窯溝潛盾工程於84年4月30日開工,由東邊新店溪端推進約130公尺處,遇到台北市自來水事業處大清水幹管,且輸水管有嚴重漏水現象,潛盾工程在水管下方垂直交叉通過,住都局工程處考量地盤因漏水鬆軟的問題,顧慮到在低於輸水管下方施工,可能引發坍方,使大水管斷裂造成巨大災變!因此2月14日已停工47天,須請水廠停水24小時以策安全,並同時修補水管,解決漏水問題。
自來水事業處則持不同說法,認為前段工程的設計瑕疵才是停工原因,因潛盾隧道必須低於水管直徑之長度以下施工,目前水管直徑3.2公尺,潛盾隧道距離自來水管僅1.37公尺,若造成輸水管斷裂,將使中永和與台北市三百萬市民,近30天無水可用,因此自來水事業處不敢同意施工,也不便呈報市長同意停水。

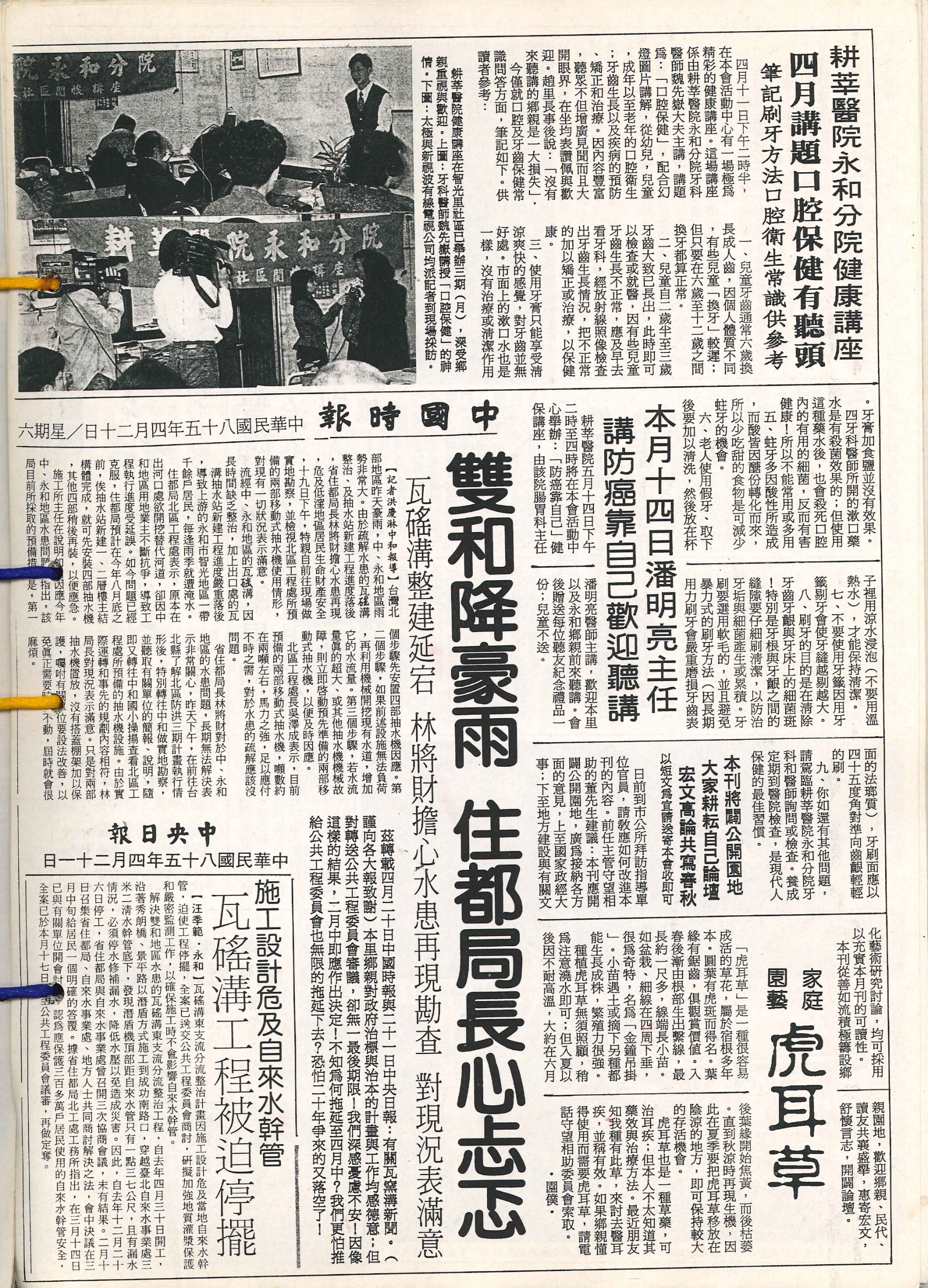

《智光里守望相助會刊》民國85年5月號轉載《中央日報》4月21日報導,瓦磘溝東支流分流整治計畫,因施工設計危及當地自來水幹管,迫使工程停擺,全案已於4月17日交由公共工程委員會商討,研擬加強地質灌漿保護和嚴密監測工作,以確保施工時不會影響自來水幹管。
